中新网青海新闻6月1日电(李江宁 徐文斌)“真的是做梦也没有想到,我们这山沟沟里的2户人家也能通上大网电。”居住在青海久治县哇尔依乡达尕村达尕沟四社的周加说。5月27日,青海果洛“三区两州”农网工程项目提前一个月全面竣工,解决了80个贫困村30406户牧民用电问题。

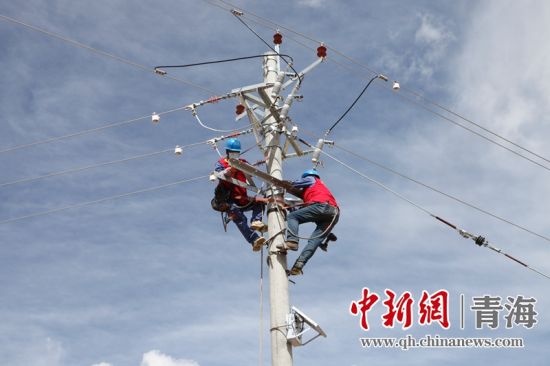

据国网果洛供电公司运维检修部副主任于涛介绍,久治县哇尔依乡山大沟深,离最近的达尕村也要上百公里,而且只居住着2户人家。为解决达尕村用电问题,从根本上改善农牧民的生产、生活条件,果洛公司在久治县达尕村10kV线路延伸工程投资1379万元,新建10千伏线路53.1公里,0.4千伏线路43.07公里,杆塔1347基,变压器50千伏安4台,30千伏安14台。
“以前都是太阳能板供电,灯泡总是闪,知道我们这里要通电后,我家提前买了洗衣机和冰箱,媳妇再也不用手洗衣服了,也不怕肉会坏掉了。”周加激动地说道。
果洛藏族自治州位于青海省东南部,平均海拔4200 米以上,由于地理位置和环境等原因,部分牧民群众生产生活供电直依靠离网光伏电站供电, 动力用电等负荷无法接入, 群众的用电质量难以保证。
为促进民族地区经济和社会发展,果洛公司统筹规划农村电网建设,于2018年到2020年投资7.35亿元实施119项“三区两州”10千伏农网工程,其中2020年实施27项,随着项目全面竣工,电压质量和供电可靠率得到了显著提升。
今年年初,受疫情影响工程建设进度滞后,再加上施工现场海拔高峻,冻土层区域较多,受天气、环境因素影响,现场施工面临诸多困难,为确保工程建设如期投运,国网青海果洛供电公司创新管理模式,现场督办重点难点工程进度,每日通过微信进行日汇报、日管控、日协调。该公司研究制定符合实际的“三区两州”农网项目倒排施工计划,于3月5日全面复工,进场人员共计578人,涉及6县23个行政村4079户,为项目工程提前竣工奠定了坚实的基础。
下一步,果洛公司将集中力量全力冲锋,高质量完成果洛地区“三区两州”剩余2项35千伏配出工程,2项110千伏输变电工程,1项110kV线路工程,于6月25日前全面完成“三区两州”电网建设任务,打赢决战决胜脱贫攻坚战。(完)
